|
       今天分享一下用三极管搭恒流源的几种形式。
 配合稳压管搭恒流源

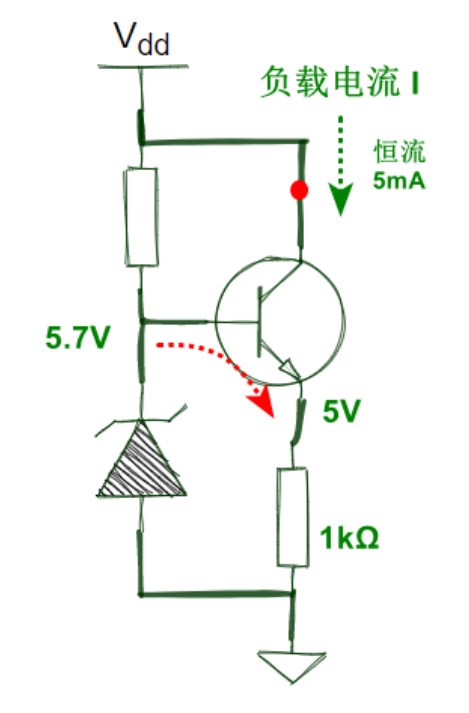

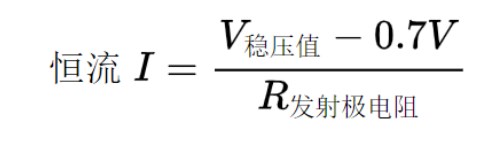

 用稳压管稳定三极管基极的电压,此电压经过发射结钳位之后降低0.7V,此时发射极电压也是稳定的,发射极电压除以发射极电阻就得到恒定电流。如图,在红点处接负载,负载电流恒定为5mA。 通过调节发射极电阻阻值或者换用不同稳压值的稳压管可以实现负载电流大小的调节。 电流计算公式:

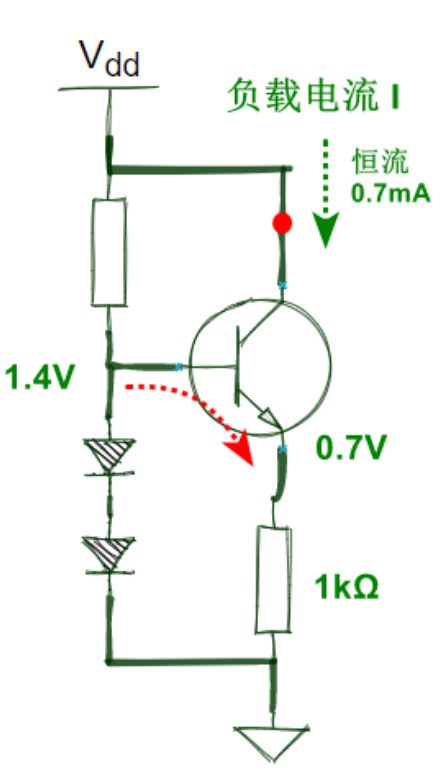

 配合二极管恒流源

 用两个二极管钳位,稳定基极电压1.4V。其余的分析和稳压管一样。 不管是配合稳压管还是二极管搭恒流源,它们的原理都一样,我们要挖掘出精髓出来,往后遇到这种原理图才能做到举一反三,这里恒流设计的精髓就是稳定三极管的基极电压!因为稳定基极电压之后通过射极钳位,再通过射极电阻将稳定的电压转化为稳定的电流,这样就实现了恒流! 它们通用的电流计算公式如下:  掌握了稳定基极电压这个原理,就可以拓展出很多恒流设计电路了,比如用TL431或者用DA来做个参考电压,或者用3个二极管钳位都可以了! 总结出精髓后自己就可以从模仿转向自行设计了,这种感觉是不是很酷! 两个三极管搭恒流源

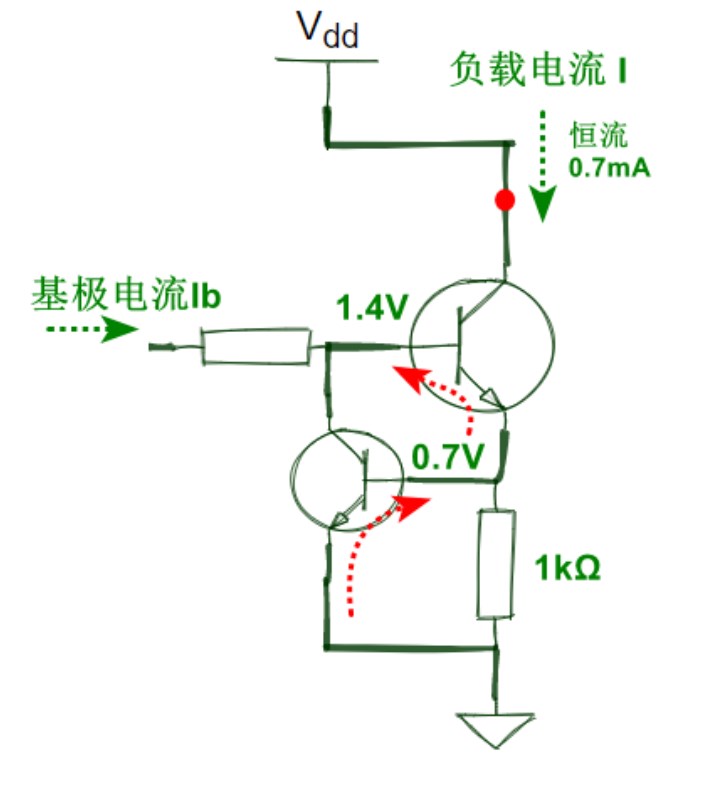

 再来一个不一样的,由两个NMOS构成的恒流源。 说一下我对这个电路的理解:这个其实本质是个过流保护电路。 动态过程 基极电流通过,右管打开,将电流放大之后,当负载电流大于0.7mA,在发射极电阻上形成0.7V电压达到左管导通阈值,左管开启。 左管开启,右管基极被拉到地,导致右管关闭。 右管关闭,没了电流左管基极被拉到地,又导致左管关闭, 左管关闭又导致右管打开。 往复循环,动态稳定时候就是左管基极电压达到开通阈值0.7V,这是个平衡点。 这个过程还是有点复杂的,所以看不懂也没关系,可以这么来理解:两个三极管在导通关断的动态平衡下,右侧管子基极等效成稳定在1.4V,射极稳定0.7V,这样也可以和上面总结出来的精髓也有异曲同工之妙了。 电流计算公式可以这么直接算:
 前面说了我认为这是一个过流保护电路,基极电流要足够大,经过右管放大之后能在发射极电阻上形成0.7V压降,这个过程才能成立。然后三极管就等效为一个动态电阻,使得负载恒流!如果Ib很小,经过右管放大之后形成不了0.7V压降,那么这个过程不成立。 以上都是自己对这几个电路的看法和总结。由于水平有限,可能有的地方理解有误,如有发现错误,还请各位不吝指正!感谢! 要点总结 1.三极管搭恒流源精髓在于稳定基极电压。 2.稳定了基极电压之后发射结钳位,发射极电压也稳定。 3.通过发射极电阻将稳定电压转化为恒定电流。
  |
